Takt og tog: komplett guide til taktplanlegging

Oppdatert 2. oktober 2026 · TaskCtrl

Takt og tog er en planleggingsmetode der arbeidet flytter seg gjennom bygget i fast rytme, område for område. Denne guiden forklarer begrepene, viser hvordan du lager en taktplan steg for steg, og deler erfaringer fra prosjekter som har brukt metoden i praksis.

Innhold

  1. Hva er takt og tog?
  2. Begrepene
  3. Hvorfor taktplanlegging?
  4. Slik lager du en taktplan
  5. Sju forutsetninger for en sunn aktivitet
  6. Dagtakt eller ukestakt?
  7. Buffer: i toget eller etter toget?
  8. Oppfølging, look ahead og Andon
  9. Takt i prosjekteringen
  10. Taktplan og systematisk ferdigstillelse
  11. Eksempler fra prosjekter
  12. Vanlige feil
  13. Takt og tog i TaskCtrl
  14. Vanlige spørsmål

Hva er takt og tog?

I industrien flytter produktet seg fra stasjon til stasjon. På en byggeplass står produktet stille. Taktplanlegging snur derfor på det: det er arbeidet som flytter seg gjennom bygget, mens bygget står i ro.

Bygget deles inn i kontrollområder. Arbeidet i hvert område deles inn i pakker som kommer i fast rekkefølge, og hver pakke får like lang tid i hvert område. Når en pakke er ferdig, flytter den videre til neste område, og neste pakke tar over. Rytmen kalles takt, hver pakke er en vogn, og rekken av vogner er toget.

Resultatet er en plan der alle ser hvem som skal være hvor, og når. Avvik blir synlige med en gang, fordi et område som ikke blir ferdig, stopper vognene bak.

Diagram som viser hvordan fem vogner flytter seg gjennom seks kontrollområder i fast takt
Prinsippet bak en taktplan. Hver farge er en vogn, og toget flytter seg ett område videre for hver takt.

Begrepene

Hvorfor taktplanlegging?

Tradisjonelle fremdriftsplaner viser når aktiviteter skal skje, men sjelden hvordan arbeidet flyter gjennom bygget. Fag går i beina på hverandre, venter på hverandre eller hopper over områder som ikke er klare. Taktplanlegging prioriterer flyt fremfor at hver enkelt ressurs er mest mulig opptatt.

Gevinsten er forutsigbarhet. Hvert fag vet når det skal inn i et område og når det skal ut. Færre fag er i samme område samtidig, og avvik blir synlige mens de fortsatt kan løses. Mye av arbeidet er også repeterbart. I KHiB-prosjektet anslo man at omtrent 80 prosent av prosessene som ble beskrevet, kunne gjelde for andre bygg.

Slik lager du en taktplan, steg for steg

1. Del bygget i kontrollområdegrupper og kontrollområder

Start med grupper, typisk én per etasje. Del deretter plantegningen for hver etasje i kontrollområder som er store nok til at et fag kan jobbe effektivt, og små nok til at arbeidet passer i én takt. På KHiB var utgangspunktet omtrent 400 kvadratmeter, med ett fag i et område per uke så langt det var mulig. Like områder gjør det enklere å holde rytmen.

2. Beskriv toget

Kartlegg rekkefølgen av arbeidsoperasjoner som må til for at et område blir ferdig. Involver baser og formenn tidlig. De kjenner arbeidsmengden og avhengighetene best, og de avgjør i stor grad om planen blir riktig.

3. Del toget i vogner

Grupper arbeidsoperasjonene i vogner, slik at hver vogn har ett ansvarlig fag og et tydelig innhold. Husk at vertikale flater må planlegges like nøye som horisontale, særlig der arealer krysser hverandre.

4. Velg takt og beregn arbeidsmengden

Arbeidet i hver vogn må passe inn i takten. Er områdene ulike, må bemanningen variere fra takt til takt for å holde rytmen. På KHiB, med mange ulike områder, varierte antall personer i samme vogn fra uke til uke. Med mange like områder kan bemanningen holdes jevnere.

5. Avstem planen med entreprenørene

En taktplan virker bare når de som skal utføre arbeidet, står bak den. På KHiB var taktplanen omtrent 80 prosent ferdig før anbud, og tre til fire måneder var satt av til å gjøre den endelig sammen med entreprenørene. Erfaringen var at tiden likevel ikke strakk til, blant annet fordi riktige personer kom for sent inn i prosjektet.

6. Planlegg forberedelsene bakover i tid

Byggingen er nesten det siste som skjer i et område. Det meste skal være forberedt på forhånd, og forberedelsene telles i uker bakover fra oppstart.

Tidslinje med forberedelsesmøter 14 til 10 uker, 6 til 4 uker og 1 uke før oppstart
Forberedelsene i KHiB-prosjektet ble planlagt bakover fra oppstart i hvert kontrollområde.

På KHiB tok møtene 14 til 10 uker før oppstart for seg kompliserte utførelser og varer med lang leveringstid. Møtene 6 til 4 uker før gikk gjennom tverrfaglige avhengigheter og praktiske avklaringer. Uken før oppstart sjekket arbeidslaget at alle forutsetninger for en sunn aktivitet var på plass.

7. Følg opp hver dag

På KHiB hadde hvert kontrollområde sin egen takttavle, der status ble gått gjennom i et kort daglig møte. Med digitale verktøy registrerer hvert fag påbegynt og avsluttet arbeid på mobil, og status er synlig for alle uten å vente på møtet.

Sju forutsetninger for en sunn aktivitet

KHiB-prosjektet brukte sju forutsetninger som alle skulle være oppfylt før arbeidet startet i et nytt område. De samme punktene ble også sjekket i et større perspektiv 14, 10, 6 og 4 uker før.

Dagtakt eller ukestakt?

Ukestakt betyr at hver vogn har én uke i hvert område. Det passer når områdene er ulike og vognene inneholder mye arbeid. KHiB brukte ukestakt, med mange kontrollområder som varierte i størrelse og kompleksitet.

Dagtakt betyr at hver vogn har én dag i hvert område. Det passer når det er mange like områder og arbeidet kan deles i korte pakker. På Project Lightning, et datasenter i El Paso, Texas, brukes dagtakt, og dagen er i tillegg delt opp i aktiviteter med faste tidsluker.

Dagtakt i TaskCtrl med aktiviteter fordelt på tidsluker gjennom dagen
Dagtakt på et datasenterprosjekt. Aktivitetene er delt opp i tidsluker, og rødt viser aktiviteter som ble ferdige etter planlagt tid eller har en sak knyttet til seg. Prosjektkoder er sladdet.

Jo kortere takten er, desto viktigere blir oppfølgingen. Med dagtakt må en forsinkelse løses samme dag, ellers stopper den vognene bak allerede neste morgen.

Buffer: i toget eller etter toget?

Ingen taktplan holder perfekt. Spørsmålet er hvor tiden til å ta igjen forsinkelser skal ligge, og her er det ulike skoler.

En vanlig tilnærming er å legge inn buffervogner i toget, altså tomme takter mellom vognene. Vårt syn er at det sjelden virker. Du kan aldri vite på forhånd at det er akkurat den uken, i akkurat det toget, du trenger bufferen. En buffervogn som ikke brukes, er bare en uke der området står tomt, og den skyver resten av toget ut i tid.

Vi planlegger derfor bufferen i etterkant av toget. Toget kjøres så tett som mulig, og tiden til å ta igjen forsinkelser ligger samlet etter siste vogn. Da kan bufferen brukes der forsinkelsen faktisk oppstår, i stedet for der man trodde den ville komme.

Oppfølging, look ahead og Andon

En taktplan er ikke et statisk dokument. Den må følges opp og justeres gjennom hele byggefasen.

Takt i prosjekteringen

Takt brukes ikke bare på byggeplassen. I KHiB-prosjektet ble også prosjekteringen delt inn i en jevn rytme. Prosjektgruppen var samlokalisert tre dager hver fjortende dag og møttes én dag i mellomuken. For hver periode leverte fagene avtalte pakker med tydelig innhold.

Et viktig prinsipp var at man bare spurte etter ferdig levert. Ingen aktivitet skulle være større enn at den kunne løses i løpet av én periode. Det ga en kontinuerlig kontroll av leveransene og gjorde prosjekteringen mer forutsigbar.

Taktplan og systematisk ferdigstillelse

Taktplanen styrer byggingen. Systematisk ferdigstillelse sikrer at de tekniske systemene virker når bygget skal tas i bruk. De to må henge sammen, ellers vet ikke testplanen hva som faktisk er bygget.

Når sjekklister og systematisk ferdigstillelse er knyttet til aktivitetene i taktplanen, blir kontrollen gjort der arbeidet skjer. Når et område er utført og kontrollert, viser testplanen hvilke systemer som er klare for testing.

Eksempler fra prosjekter

KHiB, Bergen: ukestakt og takttavler

Byggingen av Kunst- og designhøgskolen i Bergen er et av Statsbyggs mest omtalte Lean-prosjekter. Hele byggefasen ble taktplanlagt før anbud, med ukestakt, flere parallelle tog og egne takttavler i hvert kontrollområde. Prosjektet bygget også et prøverom i full skala med samme rekkefølge som innredningsarbeidene, slik at rekkefølgen kunne testes og justeres før produksjonen startet. Les mer i artikkelen om Lean metodikk i praksis fra KHiB.

Project Lightning, El Paso, Texas: dagtakt i et datasenter

På et datasenter på 1 GW, som Faith Technologies Inc. (FTI) er med på å bygge for en sluttkunde, planlegger FTI sin produksjon med takt og tog i TaskCtrl. Kontrollområdene følger anleggets failure domains, prosjektet kjører dagtakt, og sjekklister og systematisk ferdigstillelse er knyttet til aktivitetene. Les hele caset om takt og tog i datasenterprosjekter.

Byggetavle i TaskCtrl med takt og tog fordelt på network suites og failure domains
Byggetavlen på Project Lightning. Hver farge er et tog som går gjennom kontrollområdene. Prosjektkoder er sladdet.

Vanlige feil

Takt og tog i TaskCtrl

Byggemodulen i TaskCtrl er laget for takt og tog. Kontrollområdene ligger på byggetavlen, togene bygges fra maler, og vognene får aktiviteter, bemanning og arbeidstimer. Look ahead viser hva som kommer, og hindringer registreres direkte på tavlen.

Hvert fag registrerer påbegynt og avsluttet arbeid på mobil og rapporterer avvik fra byggeplassen. Sjekklister og systematisk ferdigstillelse er knyttet til aktivitetene, slik at byggingen og sluttfasen henger sammen i ett system.

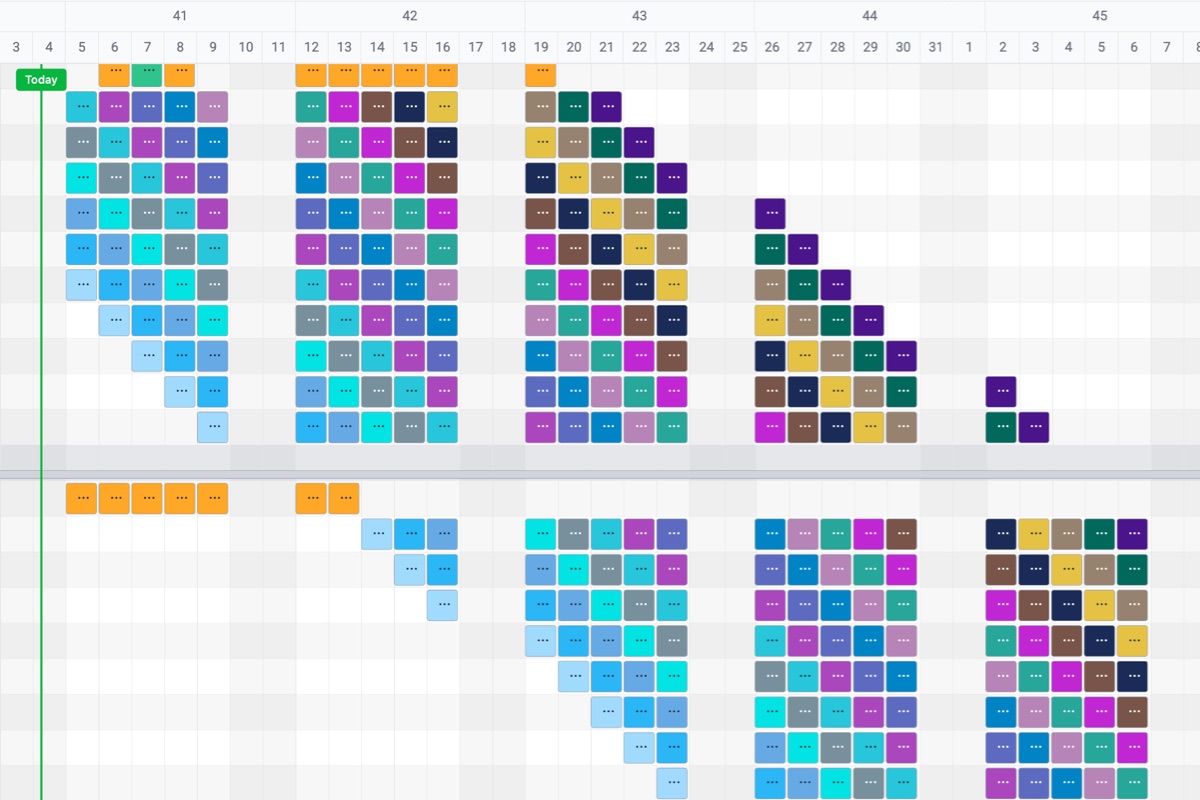

Taktplan i TaskCtrl med tog som går gjennom kontrollområdene uke for uke.
Byggemodulen i TaskCtrl. Togene går gjennom kontrollområdene uke for uke.

Beskrivelsen av KHiB-prosjektet bygger på kompendiet «Lean metodikk i praksis» av Hans Thomas Holm, Astrid Renata Van Veen, Sven Wertebach og Per Roger Johansen (2018).

Vanlige spørsmål

Hva er takt og tog?

Takt og tog er en planleggingsmetode der bygget deles i kontrollområder og arbeidet i faste pakker, kalt vogner. Vognene følger hverandre gjennom områdene i en fast rytme, kalt takt. Rekken av vogner er toget.

Hva er en taktplan?

En taktplan er oversikten som viser sammenhengen mellom kontrollområder, tog, vogner og takt. Den viser hvem som skal jobbe hvor, og når, gjennom hele byggefasen.

Hva er forskjellen på dagtakt og ukestakt?

Med ukestakt har hver vogn én uke i hvert område, med dagtakt én dag. Ukestakt passer når områdene er ulike og vognene inneholder mye arbeid. Dagtakt passer når det er mange like områder og arbeidet kan deles i korte pakker.

Hvor stort bør et kontrollområde være?

Det avhenger av prosjektet og kompleksiteten. På KHiB var utgangspunktet omtrent 400 kvadratmeter, med ett fag i et område per uke så langt det var mulig.

Hva er en vogn i taktplanlegging?

En vogn er en arbeidspakke i toget. Den består av et antall oppgaver og har normalt ett fag. Noen vogner kan inneholde flere fag, men det er alltid ett fag som har ansvaret.

Hva er de sju forutsetningene for en sunn aktivitet?

Forutgående aktiviteter, informasjon, materialer og komponenter, mannskap, utstyr, plass og sikkerhet, og ytre forhold. Alle skal være på plass før arbeidet starter i et nytt område.

Hvor bør bufferen ligge i en taktplan?

Det er ulike meninger om dette. Vi anbefaler å planlegge bufferen i etterkant av toget i stedet for å legge inn buffervogner underveis. Man kan ikke vite på forhånd hvilken uke og hvilket tog som trenger bufferen, så den bør ligge samlet der den kan brukes når forsinkelsen faktisk oppstår.

Hvordan henger taktplanlegging og Lean Construction sammen?

Taktplanlegging er en av de mest brukte metodene innen Lean Construction. Den bygger på samme prinsipper om flyt, mindre sløsing og kontinuerlig forbedring.

Les også
